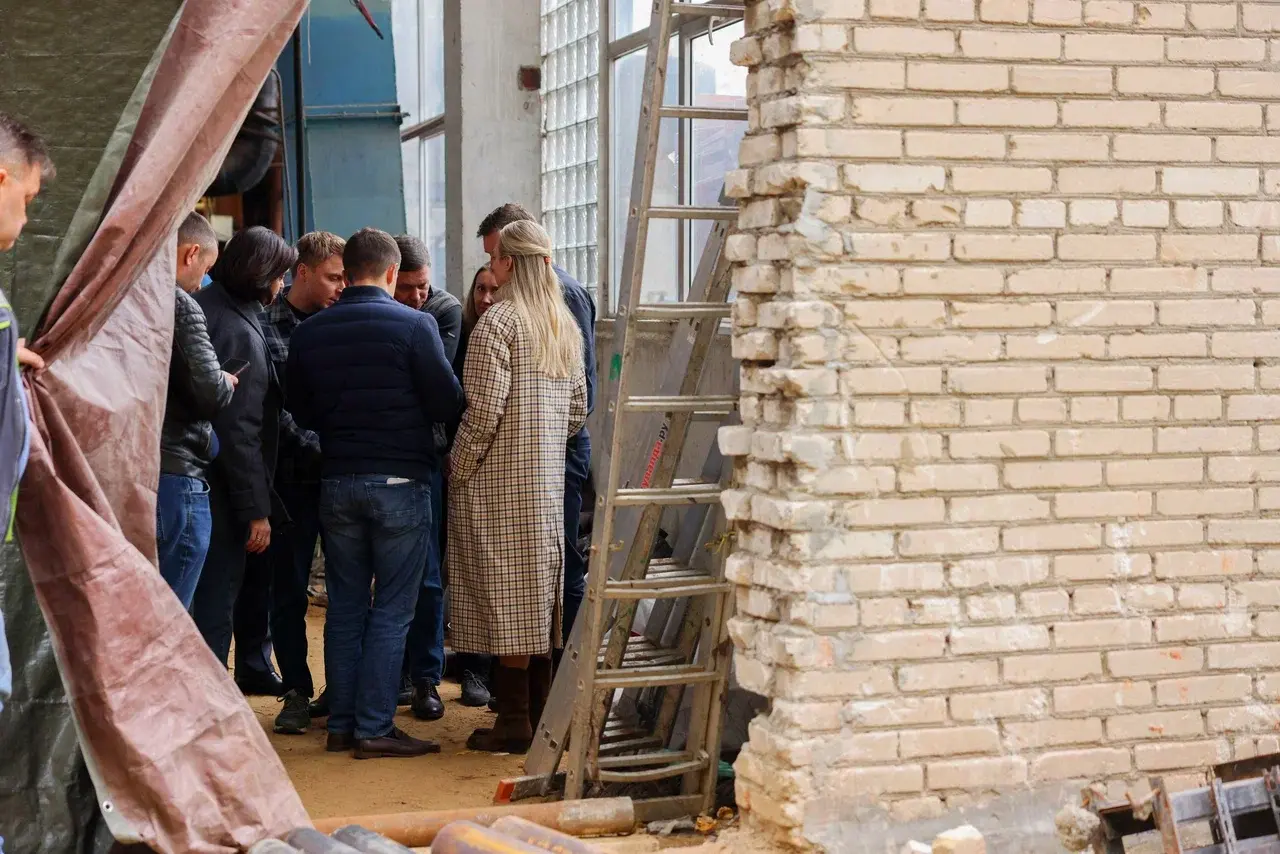

Глава Ленинского округа проверил ход модернизации трёх котельных
«Модернизация котельных — это забота о комфорте и безопасности жителей. Мы меняем старое оборудование на новое, более надёжное и экономичное. Это позволит пройти отопительный сезон без сбоев. Следим за ходом работ, чтобы всё было завершено в срок», — приводятся в сообщении слова главы Ленинского городского округа Станислава Каторова.

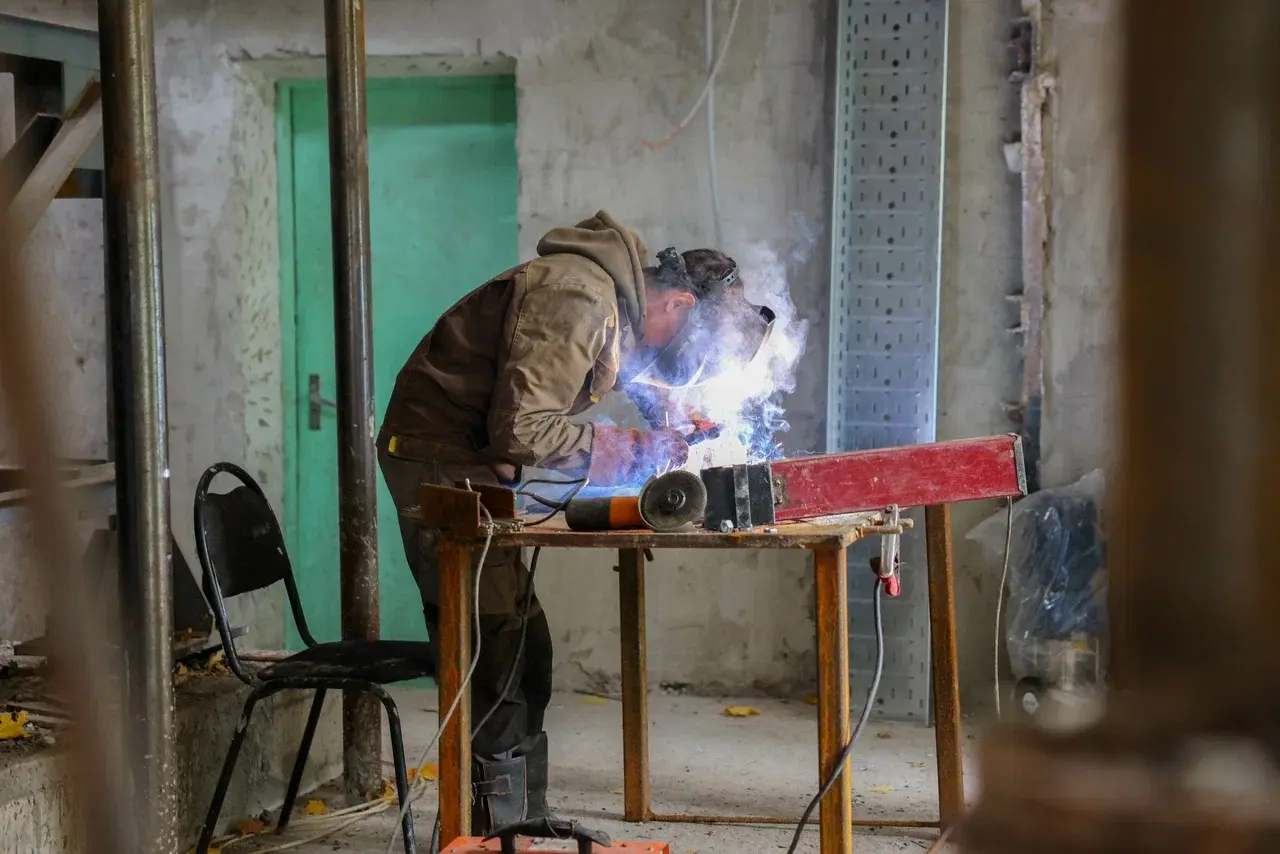

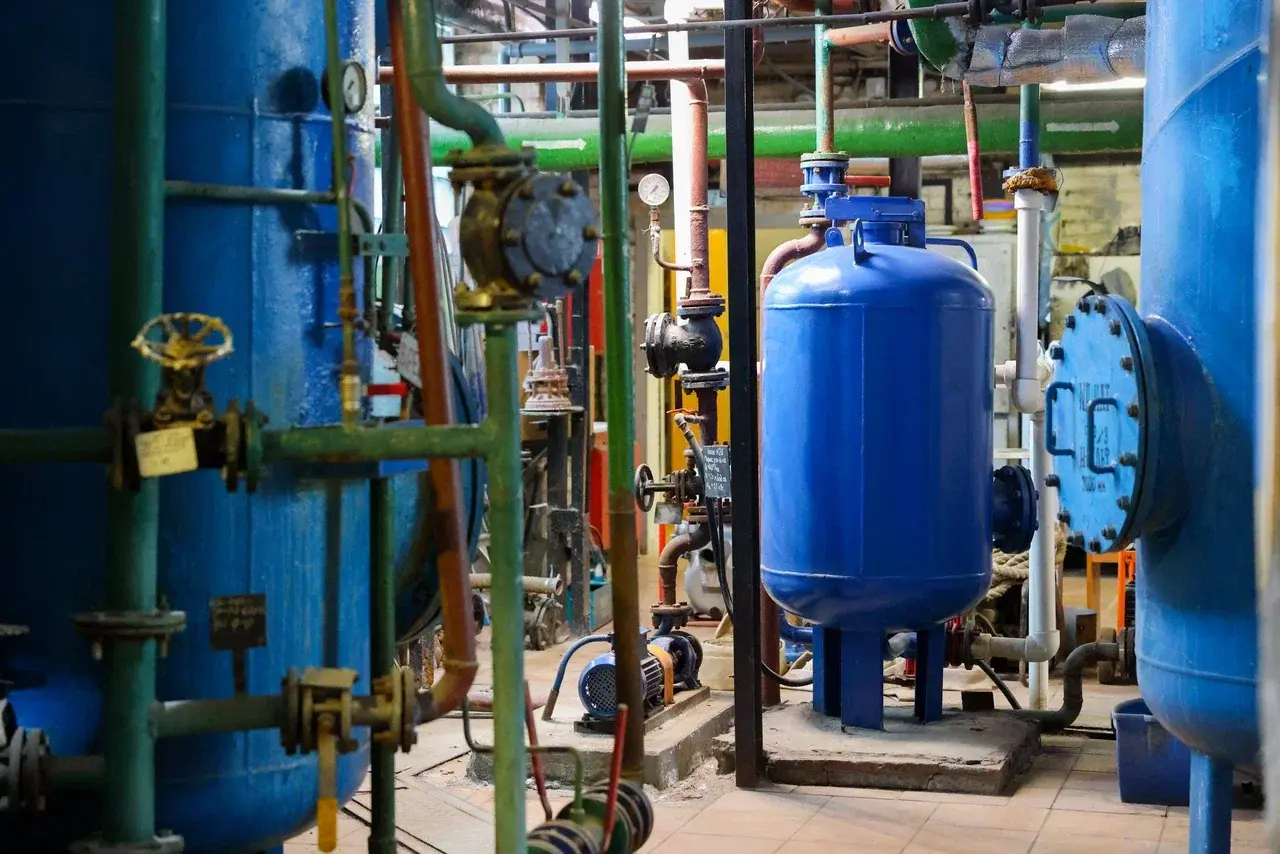

Сообщается, что в Развилке уже выполнен монтаж одного водогрейного котла «Смоленск» мощностью 6,5 Гкал/ч — он установлен на место демонтированного парового котла. Для проведения подготовительных монтажных работ в зимний период поставлены трубопроводы и запорная арматура, что позволит летом переключить оборудование. После завершения всех работ мощность объекта увеличится с 33 до 43 МВт. Завершить реконструкцию планируется в четвёртом квартале 2027 года.

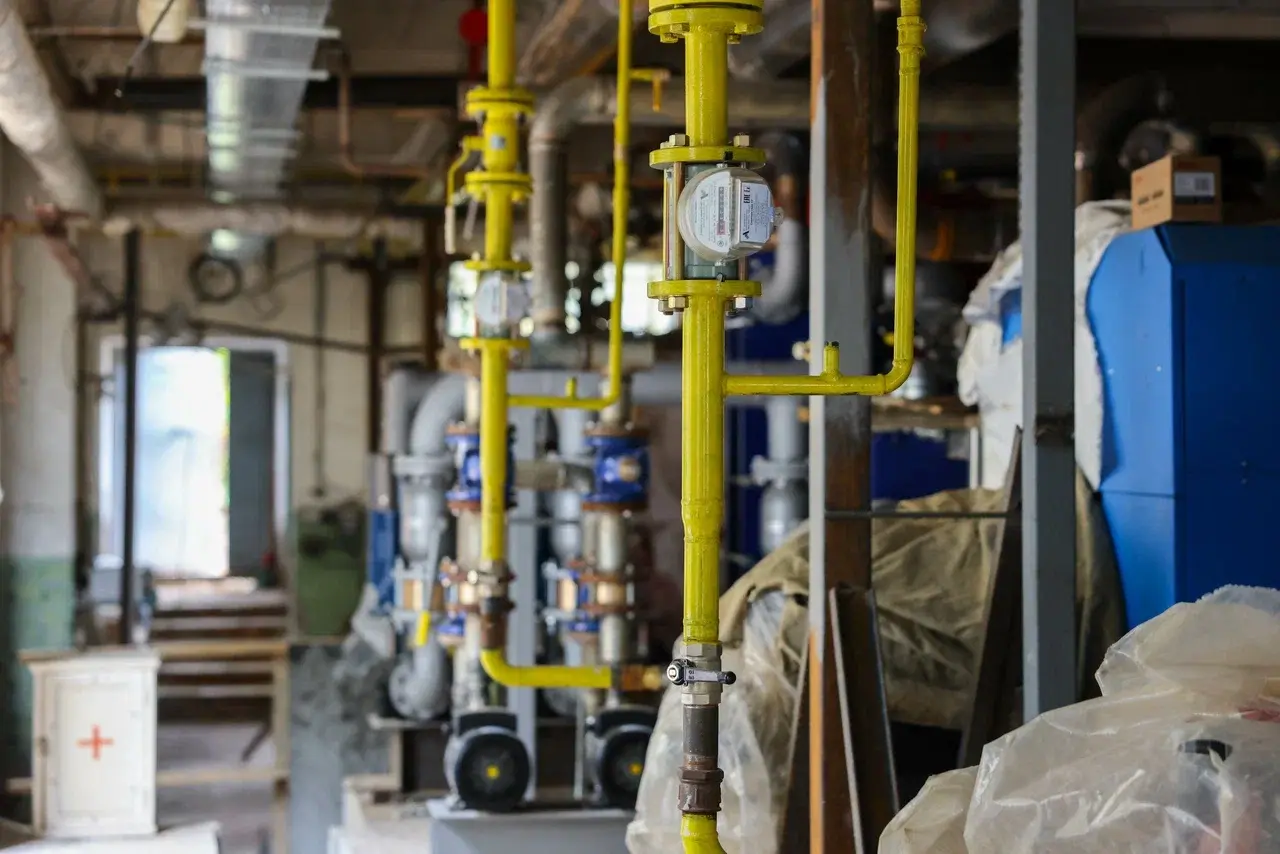

В Суханово уже смонтированы три новых котла «Россен» с насосным и теплообменным оборудованием — они установлены на месте демонтированных четырёх котлов «НР-18». Также смонтирован газопровод с узлом учёта газа, выполнена обвязка газопроводов к новым котлам, установлена ферма с тремя дымовыми трубами. Сейчас завершается обвязка трубопроводов горячей воды и устанавливаются шкафы автоматики для дальнейшего подключения котлового и насосного оборудования. После завершения реконструкции котельная полностью обеспечит теплом 15 многоквартирных домов и социальные объекты. Работы планируется завершить до конца года.
В Измайлово установлены два новых водогрейных котла «Смоленск» мощностью 4 Гкал/ч каждый. Кроме того, установлена и врезана в магистральный трубопровод резервная перевозная блочно-модульная котельная. Для проведения подготовительных работ в зимний период поставлены трубопроводы и запорная арматура, чтобы в дальнейшем переключить оборудование. Завершить реконструкцию планируется в четвёртом квартале 2027 года.
В пресс-службе добавили, что котельная в Измайлово является единственным источником тепла для всего населённого пункта.
